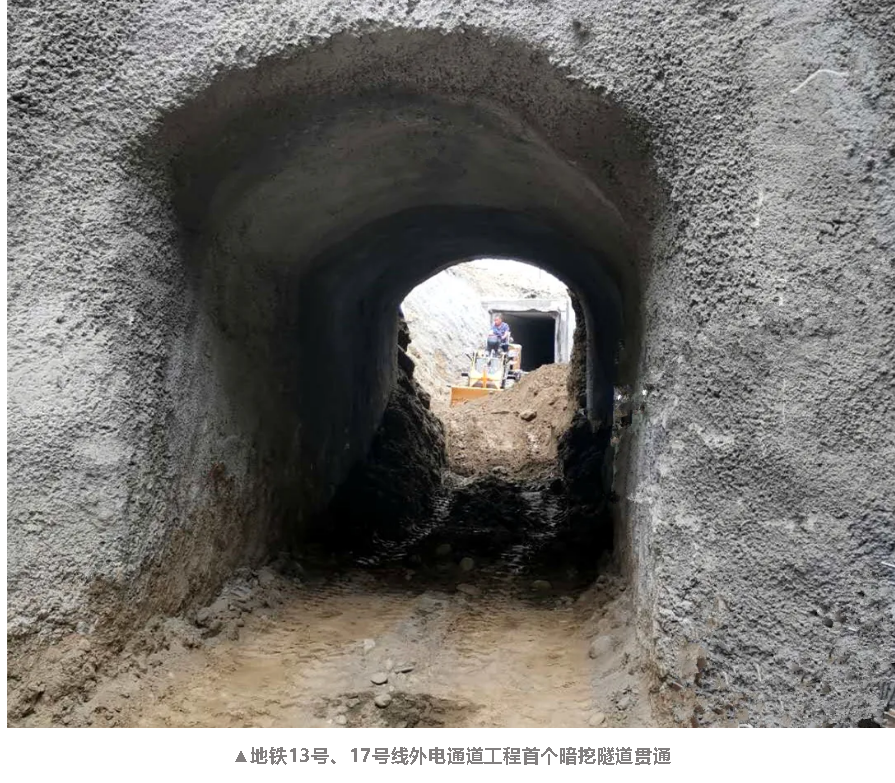

【一线动态】地铁13号、17号线外电通道工程首个暗挖隧道贯通

时间:2020/05/10 作者:但小庆 来源:北站项目部 点击量:

近期,随着首个暗挖遂道贯通,标志着由中铁八局二公司承担施工的成都地铁13号、17号线培风主变电所外电通道工程全面掀起施工热潮。


据悉,成都地铁13号、17号线培风主变电所外电通道土建工程施工任务主要包含明挖3333米,暗挖1273米,竖井9座。其中,暗挖隧道由于施工作业面小、工程量大,成为制约施工进度的瓶颈。为确保13号、17号线如期开通,业主要求必须在5月30日锁定工期内完成施工任务。


3月21日,公司接到施工任务后,迅速组织北站项目部跑步进场,一方面坚持做好疫情防控工作,一方面针对时间紧、任务重等实际情况,进行周密部署。


一是因地制宜制定施工方案。针对地下管网复杂等因素,多次组织专项施工培训、方案优化专题会;二是配足人员设备,配备各类专业技术人员40余名、各类机械设备共计75台,保证施工顺利开展;三是项目部领导班子实行轮岗制度,时刻紧盯现场,确保发现问题及时解决;四是坚持每晚7点召开施工对接会,了解当日施工进度,安排次日施工任务,确保节点工程顺利推进;五是精心组织协调,切实提高施工功效,减少工序搭接,保证工期顺利推进。
