供电二项目部常州地铁1号线接触网完成“冷滑”试验
时间:2018/05/24
作者:
来源:
点击量:
来源:供电二项目部 作者:石尧允

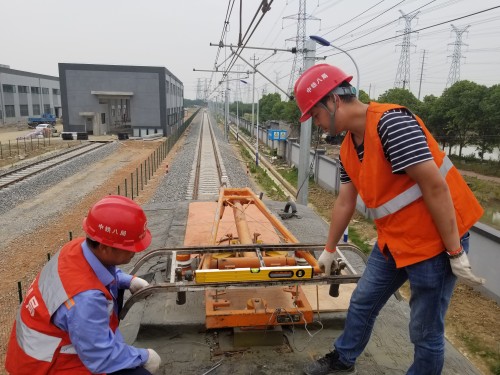

5月23日,常州地铁1号线供电工程首次接触网“冷滑”试验在百丈车辆段试车线进行,供电二项目部常州地铁1号线按时兑现了常州地铁公司、公司既定节点工期目标。
本次试验由常州地铁公司运营公司牵头组织,铁四院监理旁站监督,供电二项目部具体实施。技术人员在接触网不受电条件下,乘坐检测车分别以每小时5公里、15公里、30公里、40公里的速度,来回对全长1400米的百丈车辆段试车线接触网质量进行动态检测,重点观测了接触网系统的导高、拉出值、限界值,分段绝缘器、锚段关节、线岔的过渡状态,通过受电弓与接触线接触,检测“弓网”磨合状态,并针对缺陷总结出有效的整改措施,确保车辆安全可靠受电,为接触网送电、“热滑”试验及联调联试等工作消除质量和安全隐患。
此次“冷滑”试验完成标志着试车线具备“热滑”条件,为车辆段接车创造了先决条件。
